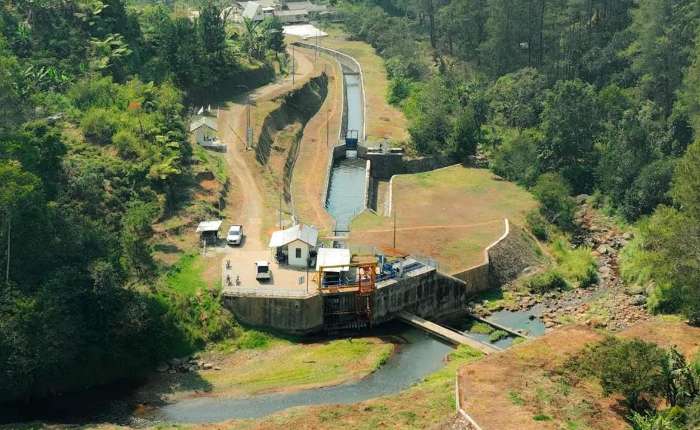

【本报讯】Arkora Hydro (ARKO) 公司通过扩建其径流式水力发电站,持续巩固其市场地位。
日前,Arkora Hydro 总裁 Aldo Artoko 解释说,目前,公司正在建设位于楠榜省Kukusan 的二期水电站项目。
Aldo对记者称,“目前,我们的团队正夜以继日地工作,力争在今年底前实现商业运营目标。”
除此之外,另一座仍在建设中的水力发电站是位于南苏拉威西省Tomoni项目,发电量为10兆瓦。
Aldo计划,2026上半年实现该项目的商业化运营。截至2025年10月,该水力发电站已完成52.7%。
他补充说,“该项目是少数几个拥有1.2公里长隧道的发电站之一。”
Aldo声称,Arkora 水力发电公司最近签署一份合同,将在南苏拉威西省建设另一座径流式水力发电站,Pongbembe项目,发电量为20兆瓦。 “截至今年11月,我们已开始进行施工准备工作。预计在开工建设后四到五年内即可实现交割。”
这家隶属于Astra集团的公司运营着多个类似的水力发电项目,其中包括发电量为7.4兆瓦的 Cikopo项目,以及发电量各自为10兆瓦的 Tomasa 和 Yaentu项目。
根据Arkora公司记载,2024年的发电量为118.2吉瓦时。预计2025年,ARKO定下的指标是发电量增长28.9%,达到152.4吉瓦时。
Aldo解释说,该公司预计,2026年和2027年的发电量将分别达到228.6吉瓦时和257吉瓦时。“预测该发电量已将Kukusan项目和Tomoni项目的交割目标考虑在内。”
他也补充说,相对较低的建设成本支撑该乐观的预期。
据Aldo解释,ARKO的项目建设成本在每兆瓦180万美元至210万美元之间。“这个价格低于行业标准。”
业绩方面,2025年1月至9月期间,ARKO公司营收同比增长61.2%,达到2474亿盾。净利润为477亿盾,同比增长17.7%。
Aldo 表示,该业绩得益于全年良好的天气状况,尤其是在通常干燥的第三季度出现的意外降雨。这种情况促使电力产量增加。
除此之外,自2024年第四季度投产以来, Yaentu项目也为公司的财务业绩做出显著的贡献。
根据报导,ARKO去年8月设定的年度营收目标为3411.9亿盾。如果没有任何修改的话,该公司需要在今年剩余的三个月内创造约 937.9 亿盾的收入才能实现该目标。(sl)
